中联重科3200吨起重机成功吊装“华龙一号”穹顶
- 作者:液压泵网
- 时间:2017-05-26
- 阅读:5522

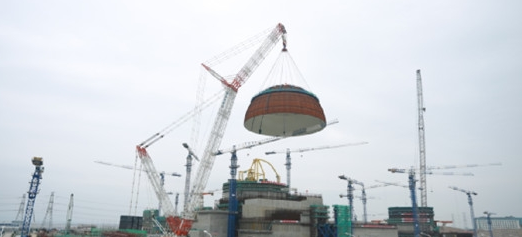

5月25日下午,“华龙一号”核电站全球首堆示范工程——福建福清核电5号机组穹顶吊装任务成功完成,此次由中联重科3200吨履带式起重机担当重任,将重约340吨的穹顶精准落在45米高的核反应堆堆顶上,从此标志着“华龙一号”首堆示范工程从土建施工阶段成功全面转入了设备安装阶段。
“华龙一号”工程是我国自主创新并且拥有完整自主知识产权的三代核电技术。在2015年5月7日,“华龙一号”全球首堆示范工程在福建省福清市正式开工,而此次完成的穹顶吊装意味着着“华龙一号”的工业建设又有了一个里程碑似的进展。
“华龙一号”的吊装工作为目前全球核电建设中重量最大,吊装高度最高的一次作业。其穹顶尺寸直径为46.8米,高为23.4米,穹顶与配套绳索总重超过500吨,但是起吊要求底部离地最高点和最低点落差小于200毫米,施工难度比传统堆型高出了不少。而且,吊装也受到了气象条件尤其是风的影响。
完成此次吊装任务的中联重科3200吨履带式起重机,其最大重量达到3200t,最大起重力矩达到82000tm,也是当今世界起重性能最强、技术水平最先进的超大吨位移动式起重机之一,其应用范围包括了华龙一号、AP1000、高温气冷堆等核电吊装以及石油化工施工领域。
据悉,中联重科3200吨履带式起重机是国产起重机中唯一运用于核电吊装的设备,此前已在国内田湾和石岛湾两个核电工程中安全可靠使用近三年,积累了丰富施工经验。同时,为确保顺利完成此次吊装任务,吊装整体策划采用了数字化模拟方式,在计算机上已经多次模拟了整个吊装过程,据此制定出详细、周密的吊装方案。
中联重科3200吨履带式起重机上加装的上百个嵌入式传感器实现了在吊装过程中,能够感知压力、载荷、速度等状态,自动调整作业参数,吊装精度小于2毫米,成功实现了吊装的“稳”和“准”。
